外保温工程分部工程、子分部工程和分项工程应按下表进行划分:


分项工程应以每500-1000㎡划分为一个检验批,不足500㎡也划分为一个检验批;每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。

主控项目的验收应符合下列规定:

①外保温系统及主要组成材料性能应符合本规程要求。

检查方法:检查型式检验报告和进场复检报告;

②保温层厚度应符合设计要求。检查方法:插针法检查查;

③EPS板薄抹灰系统EPS板粘结面积应符合本规程要求;

④无网现浇系统粘结强度应符合本规程要求

4.外墙外保温工程竣工验收应提交下列文件:

①外保温系统的设计文件、图纸会审、设计变更和洽商记录;

②施工方案和施工工艺;

③外保温系统的型式检验报告及其主要组成材料的产品合格证、出厂检验报告、进场复检报告和现场验收记录;

④施工技术交底;

⑤施工工艺记录及施工质量检验记录;

⑥其他必须提供的资料。

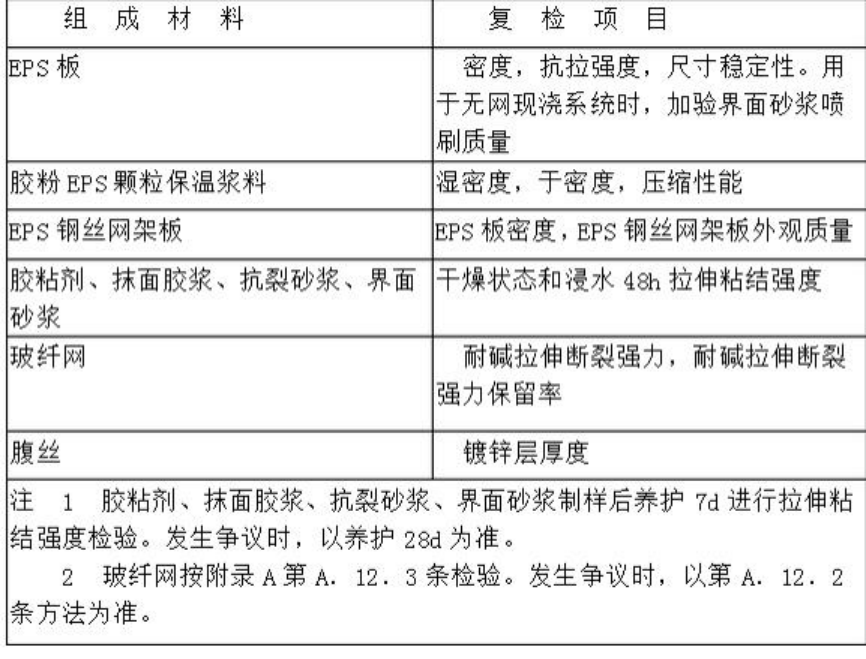

5.外保温系统主要组成材料复检项目应符合下表规定;


6.试样制备、养护和状态调节:

外保温系统试样应按照生产厂家说明书规定的系统构造和施工方法进行制备。材料试样应按产品说明书规定进行配置试样养护和状态调节环境条件应为:温度10-25℃,相对湿度不应低于50%。试样养护时间应为28d。

7.系统耐候性试验方法

试样由混凝土墙和被测外保温系统构成,混凝土墙用作基层墙体。试样宽度不应小于2.5m,高度不应小于2.0m,面积不应小于6㎡。混凝土墙上角处应预留一个宽0.4m、高0.6m的洞口,洞口距离边缘0.4m。外保温系统应包住混凝土墙的侧边。侧边保温板最大厚度为20mm。预留洞口处应安装窗框。如有必要,可对洞口四角做特殊加强处理。

8.EPS板薄抹灰系统和无网现浇系统试验步骤如下:

1)高温一淋水循环80次,每次6h。

①升温3h:使试样表面升温至70~C,并恒温在(70±5)、(其中升温时间为1h)。

②淋水1h:向试样表面淋水,水温(15±5)℃,水量1.0-1.5L/(m2·min)。

③静置2h。

2)状态调节至少48h。

3)加热----冷冻循环5次,每次24h。

①升温8h:使试样表面升温至50℃,并恒温在(50±5)℃(其中升温时间为1h)。

②降温16h:使试样表面降温至-20℃,并恒温在(-20±5)℃(其中降温时间为2h)。

9.保温浆料系统、有网现浇系统和机械固定系统试验步骤如下:

1)高温一淋水循环80次,每次6h。

①升温3h:使试样表面升温至70℃,并恒温在(70±5)℃,恒温时间不应小于1h。

②淋水1h:向试样表面淋水,水温为(15±5)℃,水量为1.0--1.5L/(m2·min)。

③静置2h。

2)状态调节至少48h。

3)加热一冷冻循环5次,每次24h。

①升温8h:使试样表面升温至50℃C,并恒温在(50±5)℃,恒温时间不应小于5h。

②降温16h:使试样表面降温至-20℃,并恒温在(-20±5)℃,恒温时间不应小于12h。

10.观察、记录和检验时,应符合下列规定:

(1)每4次高温一淋水循环和每次加热一冷冻循环后观察试样是否出现裂缝、空鼓、脱落等情况并做记录。

(2)试验结束后,状态调节7d,按现行行业标准《建筑工程饰面砖粘结强度检验标准》规定检验抹面层与保温层的拉伸粘结强度,断缝应切割至保温层表面。并按本规程附录B第节规定检验系统抗冲击性。

11.抗拉强度试验方法试样制备应符合下列规定:

(1)EPS板试样在EPS板上切割而成。

(2)胶粉EPS颗粒保温浆料试样在预制成型的胶粉EPS颗粒保温浆料板上切割而成。

(3)胶粉EPS颗粒保温浆料外保温系统试样由混凝土底板(作为基层墙体)、界面砂浆层、保温层和抹面层组成并切割成要求的尺寸。

12.EPS板现浇混凝土外保温系统试样应按以下方法制备:

(1)在EPS板两表面喷刷界面砂浆;

(2)界面砂浆固化后将EPS板平放于地面,并在其上浇筑30mm厚C20豆石混凝土;

(3)混凝土固化后在EPS板外表面抹10mm厚胶粉EPS颗粒保温浆料找平层;

(4)找平层固化后做抹面层;

(5)充分养护后按要求的尺寸切割试样。

13.试样尺寸为100*100mm,保温层厚度50mm。每种试样数量各为5个。

14.抗拉强度应按以下规定进行试验:

(1)用适当的胶粘剂将试样上下表面分别与尺寸为100*100mm的金属试验板粘结。

(2)通过万向接头将试样安装于拉力试验机上,拉伸速度为5mm/min,拉伸至破坏,并记录破坏时的拉力及破坏部位。破坏部位在试验板粘结界面时试验数据无效。

(3)试验应在以下两种试样状态下进行:

1)干燥状态;

2)水中浸泡48h,取出后干燥7d。

注:EPS板只做干燥状态试验。

15.胶粘剂拉伸粘结强度应按以下方法进行试验:

(1)水泥砂浆底板尺寸为80*40*40mm。底板的抗拉强度应不小于1.5MPa。

(2)EPS板密度应为18--22kg/m³,抗拉强度应不小于0.1MPa。

(3)与水泥砂浆粘结的试样数量为5个,制备方法如下:在水泥砂浆底板中部涂胶粘剂,尺寸为40*40mm,厚度为(3±1)mm。经过养护后,用适当的胶粘剂(如环氧树脂)按十字搭接方式在胶粘剂上粘结砂浆底板。

(4)与EPS板粘结的试样数量为5个,制备方法如下:将EPS板切割成:100mm×l00mm×50mm,在EPS板一个表面上涂胶粘剂,厚度为(3±1)mm。经过养护后,两面用适当的胶粘剂(如环氧树脂)粘结尺寸为100mmXl00mm的钢底板。

(5)试验应在以下两种试样状态下进行:

1)干燥状态;2)水中浸泡48h,取出后2h。

(6)将试样安装于拉力试验机上,拉伸速度为5mm/min,拉伸至破坏,并记录破坏时的拉力及破坏部位。

16.抹面材料与保温材料拉伸粘结强度应按以下方法进行试验:

(1)试样尺寸为100mm*100mm,保温板厚度为50mm。试样数量为5件。

(2)保温材料为EPS保温板时,将抹面材料抹在EPS板一个表面上,厚度为(3±1)mm。经过养护后,两面用适当的胶粘剂(如环氧树脂)粘结尺寸为100mm*100mm的钢底板。

(3)保温材料为胶粉EPS颗粒保温浆料板时,将抗裂砂浆抹在胶粉EPS颗粒保温浆料板一个表面上,厚度为(3±1)mm。经过养护后,两面用适当的胶粘剂(如环氧树脂)粘结尺寸为100mm*100mm的钢底板。

(4)试验应在以下3种试样状态下进行:

1)干燥状态;2)经过耐候性试验后;3)经过冻融试验后。

(5)将试样安装于拉力试验机上,拉伸速度为5mm/min,拉伸至破坏并记录破坏时的拉力及破坏部位。

17.无网现浇系统粘结强度试验方法:

混凝土浇筑后应养护28d。

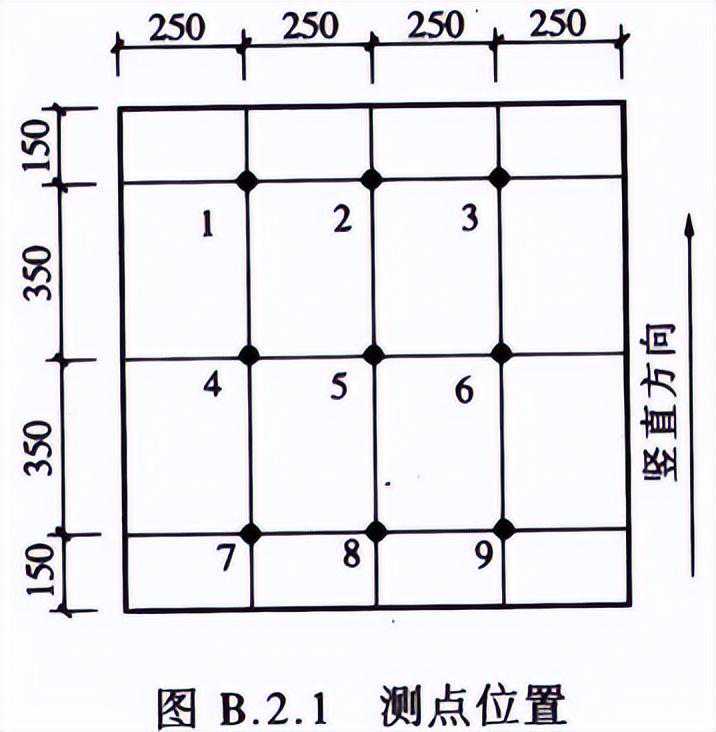

测点选取如图所示,共测9点。


试验方法应按现行行业标准《建筑工程饰面砖粘结强度检验标准》JCJ110规定进行试验,试样尺寸为100mm*100mm,断缝应从EPS板表面切割至基层表面。

18.系统抗冲击性检验方法

系统抗冲击性检验应在保护层施工完成28d后进行。应根据抹面层和饰面层性能的不同而选取冲击点,且不要选在局部增强区域和玻纤网搭接部位。

采用摆动冲击,摆动中心固定在冲击点的垂线上,摆长至少为1.50m。取钢球从静止开始下落的位置与冲击点之间的高差等于规定的落差。10J级钢球质量为1000g(直径6.25cm),落差为1.25m。3J级钢球质量为500g,落差为0.61m。
