盘扣式脚手架具有承载力高、结构坚固、安全可靠、拆卸方便、节约成本和节能环保等优点;不褪色、不生锈的表面增强了工程形象。广泛应用于桥梁、建筑、地铁、大型工厂、大型舞台、体育场馆等建筑。
盘扣式脚手架作为一种支撑系统,是工程建设的重要设备,一旦出现安全问题,后果不堪设想。所以大家在使用时一定要注意规范操作,保证人身安全。这篇文章小编要给大家简单介绍一下盘扣脚手架支架的安装、施工、拆除和验收的相关问题解答。

一、盘扣式支架搭设的安全要求
建筑结构安全一直是各项目特别是公共建筑的首要目标。为了保证地震中建筑物的安全稳定,必须保证建筑物的安全稳定。使用盘扣式脚手架支架的安全要求如下:
1、施工前应根据施工现场情况、地基承载力、搭设高度编制专项施工方案,并应经上级审核批准后实施;
2、搭设应当按照批准的计划和现场交底的要求进行。严禁偷工减料,严把材料关,不能使用劣质产品,严格执行施工工艺,变形或校正立柱不能用作施工材料。
3、在整个安装过程中,需要由熟练的技术人员指导,由安全员陪同检查监督。

4、安装时,禁止上下交叉作业。应当采取实际措施,保证材料、附件和工具的安全传递和使用,并根据现场情况,在交通路口及作业部位上下设置警戒线并做好警示牌。
5、工作层处施工荷载应符合设计要求,不得超载,不得将模板、钢筋等材料集中堆放在脚手架上。
6、在使用盘扣脚手架时,不得将框架结构的杆子随意拆除。如需拆除,必须报技术负责人批准,确定补救措施后方可实施。
7、盘扣脚手架应与架空传输线保持安全距离,安装工地临时电力线路和脚手架接地的防雷措施;
8、搭设场地应当平整、坚实,并有排水措施。
9、高空作业条款:
(1)遇6级及以上强风、雪、雾天气,应停止脚手架拆除作业。
(2)上下脚手架采用梯子,不得攀爬支架上下,更不用说塔吊、起重机上下了。

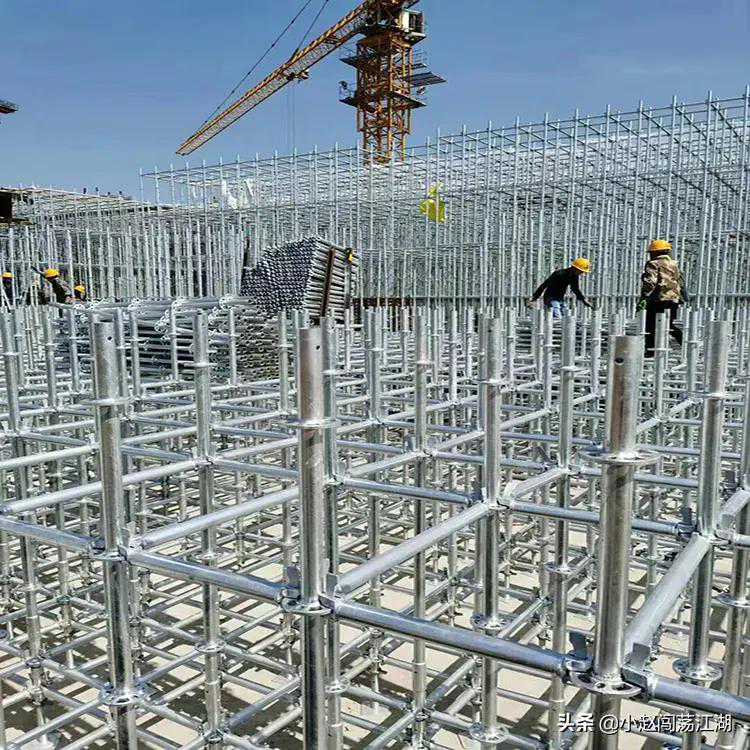

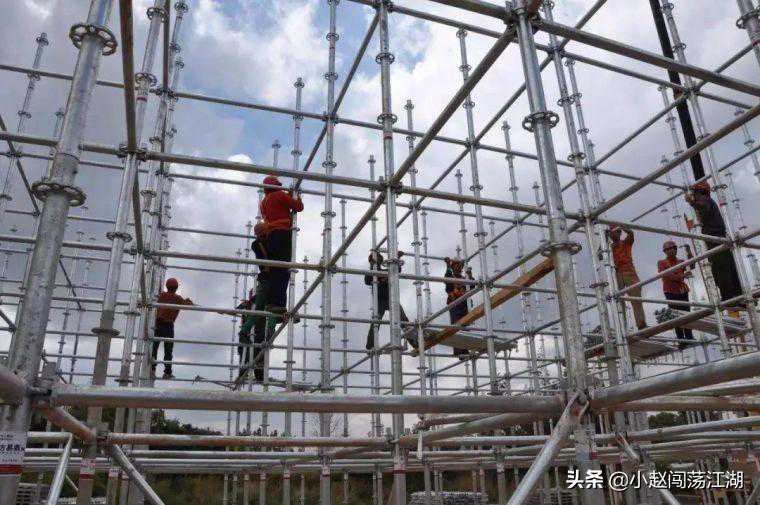

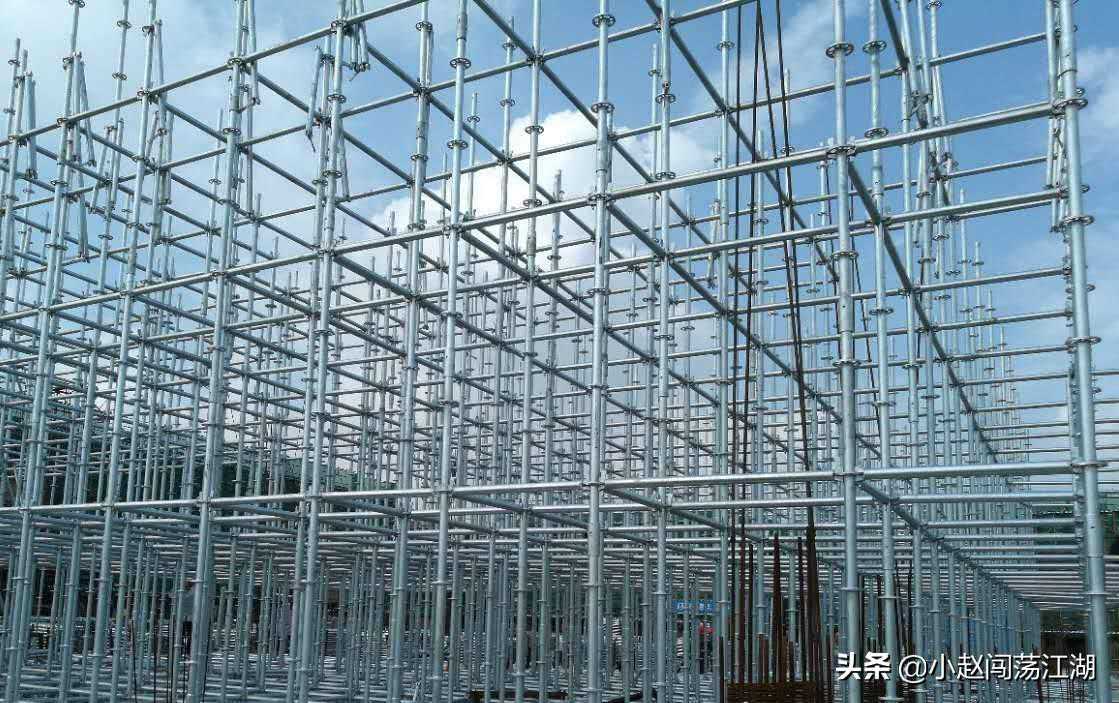

二、盘扣支撑架施工工艺流程

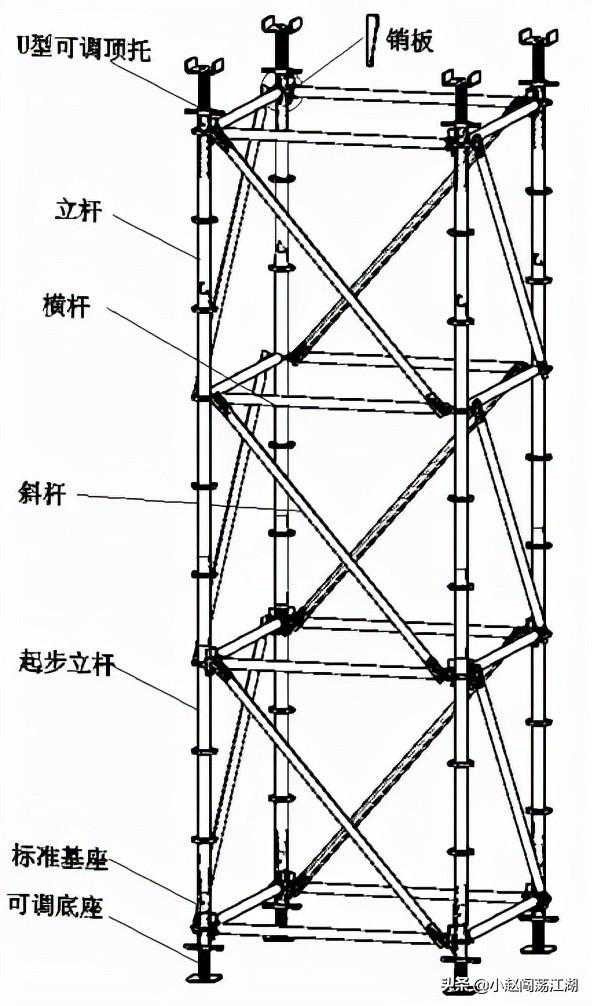

装架盘扣式脚手架支撑架时,应先加立杆,再加横杆,最后加斜杆,再用斜杆作基础支撑,再把它搭成整体。


三、盘扣式脚手架支架搭设的控制要点:
1、按照支架配置图上的尺寸标注尺寸,正确放样。搭位范围可根据设计图纸或甲方指定,随支座搭设随时进行修正。

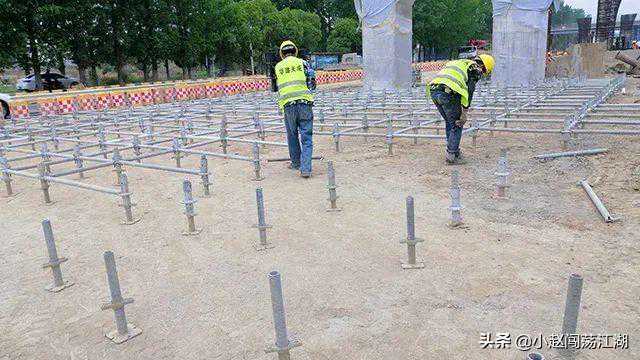

2、基座放样后,可调基座放置到适当的位置。放置时注意基座底板,底板不平的物料严禁使用。基座扳手预先调整到距底板大约250mm处,便于调整搭设时间高度。标准基座的主套筒部分,在扳手受力面上,将该标准基座的主套筒部分顶起,要求在标准基座下缘完全置于扳手受力面的凹槽内。在圆盘小孔位上套用横杆铸头位,使横杆铸头前端抵住主框架圆管,再用斜楔穿小孔敲定。
3、架体整体抄平后,保证架体在同一水平面上,架体横杆水平度偏差不大于5mm。本实用新型的底板调整丝杆外露长度不得超过300mm,离地高度不得超过550mm。

4、按设计要求布置一个垂直的斜杆。根据规范要求,结合现场实际搭设情况,垂直斜杆布置一般分为矩阵螺旋(即格构柱)和八对称(或V对称)两种形式。在具体的执行上,主要是方案。
5、调整架体的搭设高度。检查架体的垂直度。每步架体(1.5m高)的垂直度允许偏差为5mm,架体的整体垂直度允许偏差为50毫米或1000毫米(H为架体的整体高度)。
6、可调节托座伸出顶层水平杆或双槽钢托梁的悬臂长度不能超过500mm,不允许有超过400mm的丝杆暴露长度,可调托座插入立杆或双槽钢托梁长度不能小于200mm。
7、架体抱柱、拉结等构造措施必须符合设计要求。
四、盘扣支撑架检查及验收:
对进入施工现场的脚手架构件的检查与验收应符合下列规定:
1、应有脚手架产品标识及产品质量合格证、型式检验报告;
2应有脚手架产品主要技术参数及产品使用说明书;
3、当对脚手架及构件质量有疑问时,应进行质量抽检和整架试验;
4、脚手架搭设场地应平整、坚实,并应有排水措施。

在搭设达到设计要求之后和浇筑混凝土前,要重点检查下盘扣支架;
1、基础应符合设计要求,平整牢固,立杆与基础之间不得松动和悬挂;
2、架体搭设的架体应符合设计要求,搭设方式和斜拉杆等的设置应符合规范;
3、可调节支架和可调节基座伸出水平杆的悬臂长度必须满足设计要求;
4、检查支撑架竖向斜杆的销子是否紧固,是否与竖杆平行;横杆的销销是否与横杆垂直;
5、检查各杆的安装位置、数量、形状是否符合设计要求;
6、支承框架的所有销子必须锁住;悬挂位置要准确,每一段的水平横杆.直斜杆安装齐全,销板安装牢固,各种安全保护措施到位;

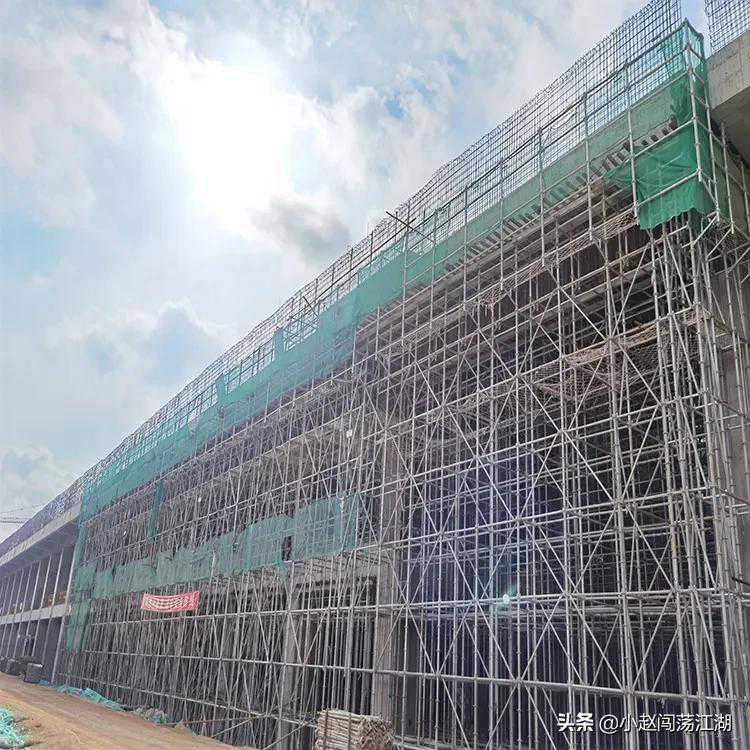

7、水平安全网等相应安全措施符合专项施工方案的要求;
8、搭设的施工记录和质量检查记录应及时、齐全;
9、水平杆扣接头、斜杆扣接头与连接盘的插销应销紧。
五、盘扣式脚手架拆除注意事项:
1、混凝土和预应力管道的灌浆达到设计强度(应有强度报告),合格后方可拆除框架。
2、拆除盘扣支撑框架时,必须经过经验计算审核,并符合《混凝土结构工程施工质量验收规范》(GB50204-2002)等相关规定,严格控制拆模时间,并符合《混凝土结构工程施工质量验收规范》(GB50204-2002)等相关规定,严格控制拆模时间。在拆架过程中,要按照施工方案设计的拆除顺序进行。
3、在拆卸盘扣支架之前,应派专人检查支架上的材料,杂物是否清除干净,在拆卸支架之前,必须在安全区域划线,并设置醒目的警告标志。派人看守,在架体拆除时,不允许有其他人在下面作业。

4、拆除时,应遵循先上后下的原则。一步一步清理(即从挠度变形较大的地方拆除)。零件的拆卸顺序与安装顺序相反,严禁上下同时进行。拆除顺序为:采取全孔多点、对称、均匀、缓慢的原则,先中跨后边跨、由跨中逐步向两端支点对称的拆除支架。
5、不允许分立面拆除或上、下两步同时拆除,认真做到循环拆除。
6、在拆除支架时,为了使架体保持稳定,拆除的最小保留段高度严格禁止大于3:1。
7、拆卸脚手板时,要自上而下竖直.搬运,防止脚手板上放置垃圾物品,导致坠落伤人。
8、卸料时,每件配件须由操作人员逐个递送至地面,严禁抛掷。
9、运输到地面的构件应及时检查、复和维护,清除杆件和螺纹上的污垢,变形严重的,送回修复;检查修正后,按品种、规格分类存放,妥善保管。
10、拆除杆件时,应相互告知,协调操作。松开连接的杆件应及时拆除和运输,以避免误扶和误靠。

11、当天完成后,应仔细检查工位周围情况,如发现隐患部位,应及时修理或继续修好,直至一次。某一部位有限制时,方可撤离。
具体可以参考住建部下发的《建筑施工承插型盘扣式钢管脚手架安全技术标准》JGJ/T231-2021
盘扣式脚手架的应用与推广:盘扣支架作为一种新型支架,结构安全可靠,拆卸方便快捷,无零散配件,管理方便。与传统支架相比,在工程安全质量和文明施工方面具有明显优势,因此得到了大力推广和应用。
