某电厂主汽堵阀盖板蹦开非停事件分析报告
一、事件经过
(一)事件前机组运行工况
2021年8月25日15时27分,1号机组电负荷197MW,对外供热171.5t/h,1A、1B、1C、1D磨煤机运行,总煤量127t/h,1A、1B给水泵运行,过热器出口压力17.33MPa,过热汽温545.4℃。再热器出口压力2.84MPa,再热汽温544.3℃,汽包水位2.19mm。
(二)事件经过
2021年8月25日15时27分01秒,1号锅炉侧突然有明显蒸汽泄漏声,主汽压力由17.33MPa快速下降,汽包水位由2.19mm快速上升,15时27分24秒,汽包水位升至240mm,水位高三值触发锅炉主燃料跳闸(MFT)保护动作,汽轮机联锁跳闸、发电机解列。

图1主汽压力下降时运行参数趋势

图2MFT动作时运行参数趋势

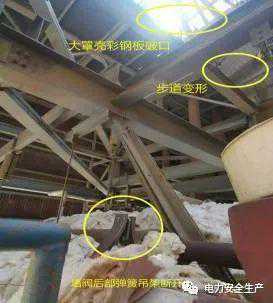

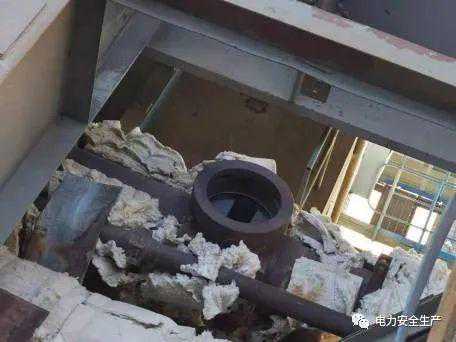

8月25日16时21分,检查发现1号炉标高65.4米主蒸汽堵阀附近蒸汽外溢。由于人员无法靠近,对现场设备进行宏观检查,发现1号炉主汽堵阀盖板从阀体脱开,附近管道保温破损,临近支吊架损坏,附近管道无明显异常,检查其它设备、系统无异常。

图3宏观检查损坏形貌

图4主汽堵阀内部形貌

图5主蒸汽堵阀四开环(半块)

图6主蒸汽堵阀四开环(半块)

图7主蒸汽堵阀阀盖

图8主蒸汽堵阀导流套

图9主蒸汽堵阀导流套压板

图10弹簧吊架1、大罩壳及步道

图11主蒸汽堵阀后部弹簧吊架2

图12主蒸汽堵阀后部阻尼器
(三)堵阀设备基本情况
山东某公司2×330MW燃煤发电机组锅炉原始设计未配置堵阀,为加强锅炉受热面管理,定期进行锅炉水压试验,1、2号机组分别于2012年6月、2012年1月A级检修期间进行了改造,每台机组加装堵阀4只,分别位于末级过热器出口、再热热段、左右侧再热冷段管道。自投运后,山东某公司按要求开展定检工作,两台锅炉8只堵阀中,除1号机组主蒸汽堵阀外,其他堵阀历次检查无异常,相关部件未进行过更换,堵阀运行情况良好。
1.堵阀具体位置示意图如下:

图13锅炉堵阀位置示意图
2.主蒸汽堵阀设计参数及结构图
表1主蒸汽堵阀参数表

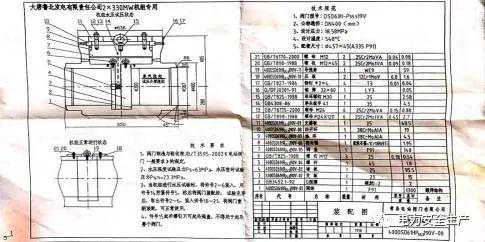

图14主蒸汽堵阀结构图
3.设备定检情况

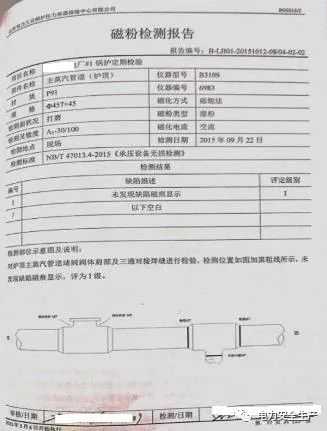

2015年9月22日,山东电力工业锅炉压力容器检测中心有限公司结合1号炉定检工作,对主蒸汽堵阀阀体肩部、对接三通焊缝进行检测,未发现异常。
(四)1号炉主蒸汽堵阀四开环更换情况
2019年6月7日,1号锅炉水压试验期间,解体发现主蒸汽堵阀原始配套的四开环存在轻微变形,经与堵阀厂家沟通,打磨处理后恢复,待采购备品后进行更换。6月17日,机组启动后,主蒸汽堵阀运行正常。
2019年7月,提报物资采购计划,采购材质为38CrMoAlA材质(原设计材质)的主蒸汽堵阀四开环、垫环各1套。中标单位山东同高电气设备有限公司。9月28日,主蒸汽堵阀四开环、垫环物资到货(非原厂供货),并验收完毕。
2019年10月1日,利用停备机会,对1号锅炉主蒸汽堵阀四开环、垫环进行了更换,启动后运行正常。
2020年1月4日,1号机组水压试验期间,解体检查主蒸汽堵阀四开环、均压环均无问题。后续运行过程中,主汽堵阀日常宏观检查无泄漏及其他异常情况。

图151号机组主蒸汽堵阀堵板拆除

图161号机组主蒸汽堵阀四开环
(五)处理情况
8月26日,山东公司组织山东某公司、集团科研院东北所、山东电科院专家对事件原因进行了初步分析,并研究制定了检修处理方案。由于该堵阀及部件生产周期约为40天。为尽快恢复1号机组备用,计划暂时将该堵阀拆除,更换为短管,该管道规格为φ457×45mm,材质为SA-335P91。后续采购新堵阀到货后,结合停机检修进行恢复。目前,山东某公司正在按计划组织开展设备抢修工作。
二、原因分析
(一)直接原因
1号机组主汽压力迅速下降,汽包压力突降导致虚假水位,造成汽包水位迅速上升至高三值(240mm),延时5s触发锅炉主燃料跳闸(MFT),汽轮机联锁跳闸、发电机解列。
(二)间接原因

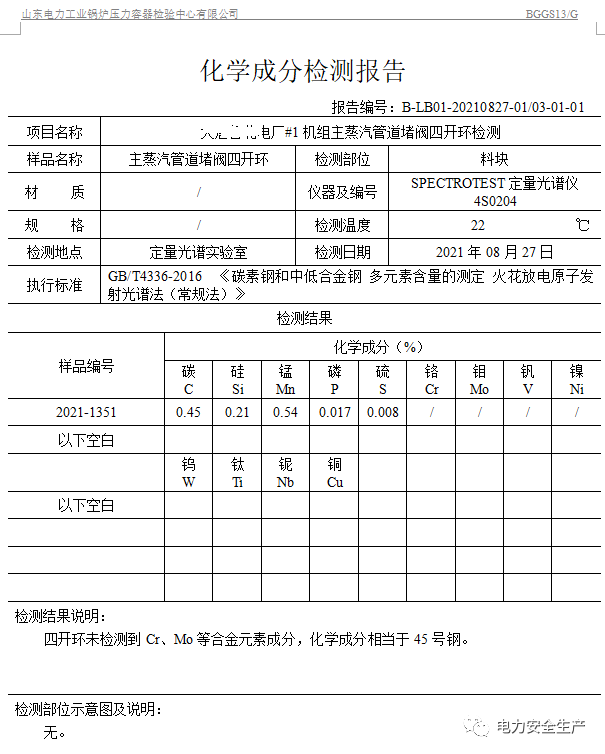

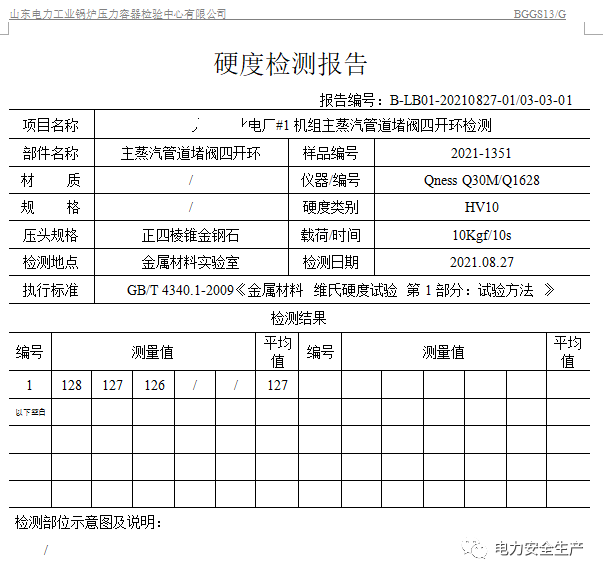

经对1号机组主蒸汽堵阀损坏的四开环进行光谱检测,发现材质相当于45号钢,与要求的38CrMoAlA材质不符,不满足工况要求,在高温高压环境下,材料机械性能下降,导致四开环失效,堵阀阀盖脱落,蒸汽泄漏。
三、暴露问题
1.物资验收把关不严。山东某公司企业标准Q/CDT-LBPC2063-2018《仓储管理》制度第5.3.2条重要物资的验收程序中对于重要物资的验收流程做了明确规定,但在实际工作中执行不到位。四开环备件出厂检测报告、材质报告缺失,未向厂家追溯,也未对材质复验确认。
2.设备风险辨识不到位。日常金属监督仅对堵阀外部焊缝及母材检查,未充分认识内部配件的重要性,对其检查仅限于外观检查、型号尺寸检查,未进行必要的金属材质、性能检测。
3.设备管理人员技术标准执行不严格。GB/T29492-2012《电站堵阀》第10.2.5条中要求“修理阀门的关键零部件应由原制造厂提供,或由满足原技术要求的代理机构来制造”。工作中标准执行不严格,未按要求确认供应商制造能力,导致不合格产品入厂。
4.金属监督工作开展不力。金属监督工作存在漏洞,相关人员技术水平不高,工作作风不扎实、不严谨,导致金属监督相关标准和要求得不到有效落实,给设备安全运行留下隐患。
四、防范措施
1.结合本次停机,对1号机组再热系统3台堵阀部件材质、变形情况进行全面排查,发现问题及时更换。
2.对1号机组主蒸汽堵阀处的主蒸汽管道、再热蒸汽管道、减温水管道、末级过热器出口集箱出口管的焊封、母材、管道附件、管系支吊架等进行全面检查,发现问题及时修复。
3.1号机组恢复运行后,尽快安排2号机组停机,对现役4只堵阀各部件材质、变形情况进行全面排查,发现问题及时处理。未完成检查前,现场设立安全防护警示围栏,杜绝人员进入相关区域。
4.加强水压堵阀技术管理,完善堵阀拆装检修作业指导书,明确技术监督标准和项目,准确掌握金属材料劣化趋势,及时消除风险隐患。
5.规范金属材料管理,严格执行入库和使用前的材质验收程序和标准。对于合金钢材料及部件,入库及更换安装前,进行100%金属检验,确认无误后方可入库或使用。
6.加强金属监督工作。进一步完善相关工作标准、技术要求和奖惩机制,强化人员技能培训,加强相关标准的技术培训,提高设备管理人员、技术管理人员技能水平和履职能力。
五、责任考核
依据《山东某发电有限责任公司经济责任制考核管理办法》相关规定,本次事件定性一类障碍。对相关责任人落实考核如下:
